一、设计核心要点
1.荷载计算
静荷载:平台自重需按实际材料密度计算。
动荷载:考虑维修人员及工具的集中荷载,动载系数取1.4-1.6。
风荷载:根据《建筑结构荷载规范》,按50年一遇风压值计算,平台迎风面需增设挡风板或加密栏杆。
地震荷载:地震设防区需按烈度7度以上设计,采用底部剪力法或反应谱法分析。
2.防腐要求
材料选择:优先选用304或316L不锈钢,或热浸镀锌钢。
涂层保护:碳钢构件需涂装环氧富锌底漆+脂肪族聚氨酯面漆,总厚度≥140μm。
阴极保护:沿海或高湿度地区,可对钢平台实施牺牲阳极或外加电流阴极保护。
3.防雷接地
平台需与烟囱主体防雷系统可靠连接,接地电阻≤4Ω。
栏杆、爬梯等金属构件需通过镀锌扁钢与接地极焊接,焊接长度≥6倍扁钢厚度。
二、结构选型与优化

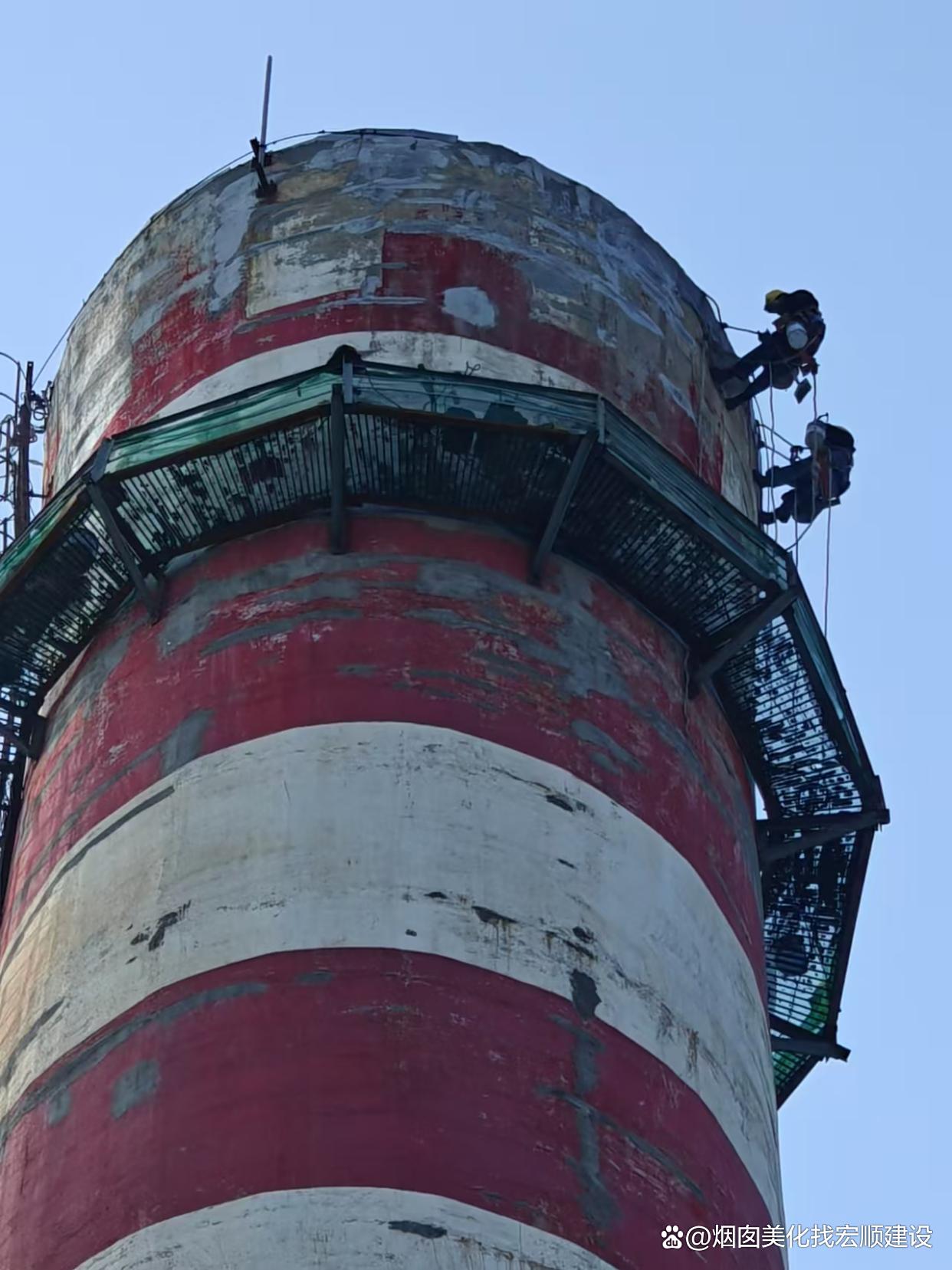

1.平台形式
三角架平台:适用于直径≤3m的烟囱,采用3根斜撑(∠75×5mm角钢)与烟囱壁连接,铺板用3mm花纹钢板。
环形平台:直径3-8m烟囱适用,主梁用H200×100×6×8mm型钢,次梁用[10槽钢,间距≤1.2m。
悬挑平台:用于局部检修,悬挑长度≤2m,采用工字钢(I25a)作主梁,斜拉杆用Φ20圆钢。
2.连接方式
化学锚栓:M16×190mm锚栓,钻孔直径18mm,深度≥120mm,单锚拉拔力≥30kN。
焊接连接:Q235B钢构件采用E43型焊条,焊缝等级三级,角焊缝高度≥6mm。
螺栓连接:采用8.8级高强螺栓,预紧力矩按设计值控制,防止松动。
3.减震设计
在平台与烟囱连接处设置橡胶减震垫(厚度≥20mm),降低振动传递。
对动载较大的设备(如振动筛),采用弹簧隔振器(刚度系数按设备重量选型)。
三、标准化施工流程
基础处理:清除烟囱顶部混凝土浮浆,用角磨机打磨至露出粗骨料。对裂缝进行环氧注浆修补,注浆压力0.2-0.3MPa。
预埋件安装:按设计位置放线,误差≤5mm。化学锚栓植入后,养护72小时方可受力。
主体结构安装:采用分段吊装法,每段重量≤500kg,用25t汽车吊配合。主梁就位后,用全站仪校核垂直度。
铺板与栏杆:铺板接缝用硅酮密封胶填塞,防止积水。栏杆立柱间距≤1m,高度1.2m,中间横杆设两道。
验收标准:平台平面度误差≤L/250。栏杆荷载测试:集中力1000N作用1min,变形≤3mm。
四、安全防护体系
高空作业:作业人员佩戴双钩安全带,安全绳固定在独立生命线上。平台周边设挡脚板,防止工具坠落。
防火措施:平台铺板下方铺设防火石棉布。焊接作业时,配备灭火器和接火盆。
应急预案:设置垂直救生索,供紧急逃生使用。平台配备急救箱,并定期检查药品有效期。
