    无锡烟囱爬梯除锈维修顺利竣工 高空作业护航

    更新时间:2025-09-01   点击次数:45次

    一、项目核心实施内容与技术方案

    1. 前期隐患排查与安全准备

    • 全维度隐患排查:结构损伤:用超声波测厚仪检测立杆、横杆壁厚;目视检查踏步板穿孔、焊缝开裂;用扭矩扳手检测连接螺栓紧固度;周边环境:排查爬梯与烟囱外壁连接点,记录爬梯周边障碍物,避免作业时碰撞;

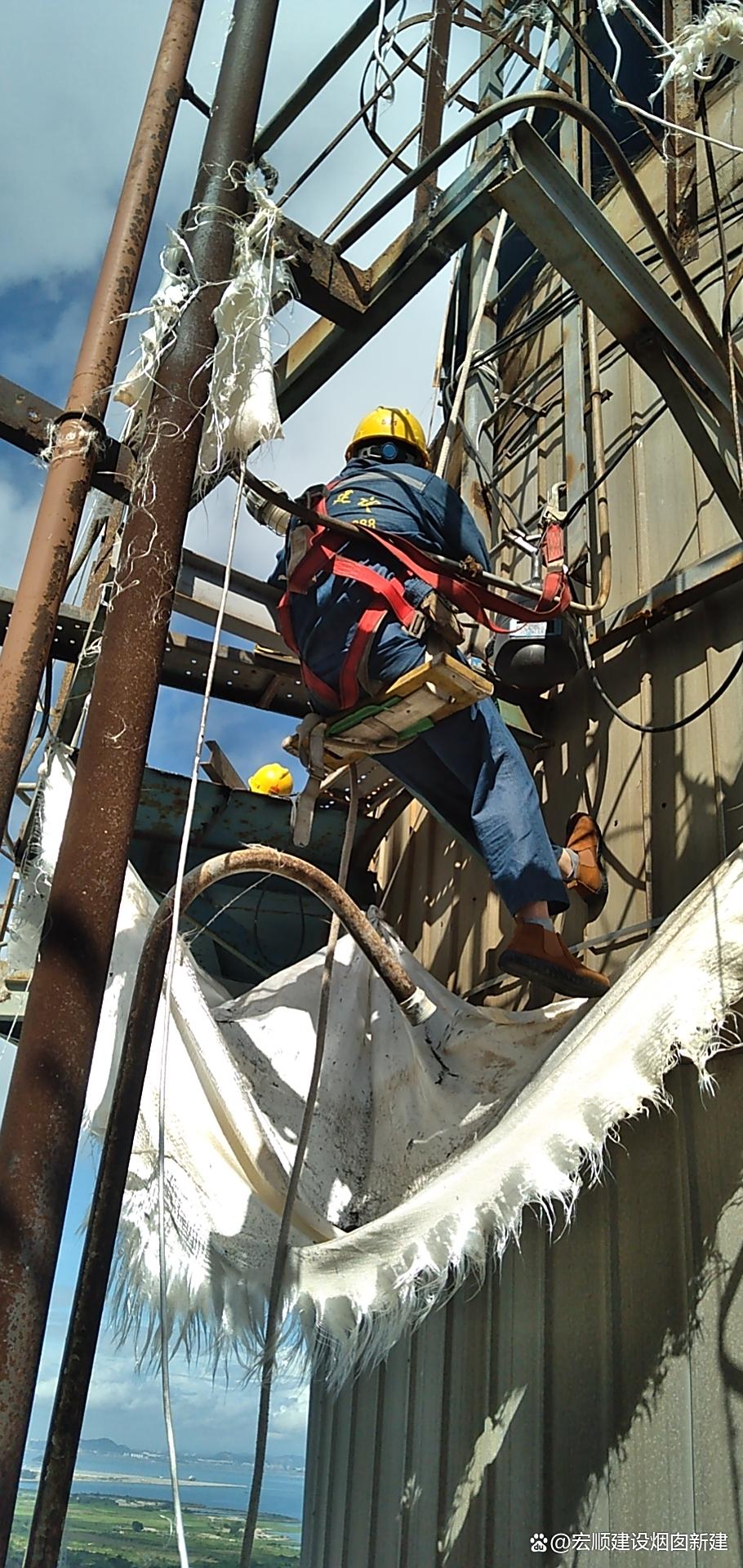

    • 安全防护体系搭建:高空作业防护:作业人员佩戴双钩安全绳、防坠器,穿戴防滑鞋与安全帽;沿爬梯外侧搭设临时防坠网,底部 30 米范围设置硬质围挡与警示标识,禁止非作业人员进入;临时支撑:对锈蚀严重的立杆,提前用钢管搭设临时支撑,避免维修过程中爬梯变形坍塌;工具管控:使用的除锈机、电焊机等设备均配备防坠绳,小型工具放入工具袋,防止高空坠落。

    2. 核心除锈与结构修复施工

    (1)分级除锈处理:清除锈蚀层

    • 轻度锈蚀区(A/B 级,表面浮锈):用角磨机搭配钢丝轮打磨除锈,除锈等级达 St3 级 —— 表面无可见油脂、浮锈,仅残留轻微锈迹;打磨后用压缩空气吹扫表面粉尘,并用丙酮擦拭油污;

    • 重度锈蚀区(C/D 级,锈坑、厚锈层):对底部 0-10 米高湿区、踏步板穿孔周边,采用移动式喷砂设备除锈,除锈等级提升至 Sa2.5 级 —— 表面无氧化皮、锈迹,残留痕迹仅为点状或条纹状,表面粗糙度控制在 40-60μm,增强后续涂层附着力;

    • 螺栓与预埋件:拆除松动螺栓,用钢丝刷清理螺纹孔内锈迹;预埋件表面喷砂除锈后,检查焊接点完整性,对脱焊部位重新补焊。

    (2)结构修复与补强:恢复承载能力

    • 立杆与横杆修复:更换:对立杆壁厚<2.0mm 的区段,切割后更换为同规格 Q235B 无缝钢管,新钢管与原结构采用 “双面对焊",焊缝高度≥6mm,焊后用角磨机打磨平整,避免尖锐边缘;补强:对壁厚 2.0-2.5mm 的立杆,采用 “外包钢管" 补强 —— 在原立杆外侧套 Φ60×3mm 钢管,两端各焊接 10cm 长法兰盘,用螺栓与原爬梯固定,增强承重能力;

    • 踏步板更换:拆除 15 处穿孔踏步板,更换为 3mm 厚防滑花纹钢板,新踏步板与立杆采用 “螺栓 + 焊接" 双重固定,避免松动;

    • 焊缝与预埋件加固:对 8 处开裂焊缝,先清除旧焊缝金属,再用 E4303 焊条重新焊接,焊后进行渗透检测,确保无气孔、裂纹;对 3 处锈蚀预埋件,先补焊 Φ16mm 锚固钢筋,再涂刷环氧富锌底漆,增强与烟囱的连接强度。

    (3)防腐涂装:构建长效防护屏障

    • 底漆施工:选用环氧富锌底漆,采用高压无气喷涂+ 人工刷涂组合工艺 —— 喷涂覆盖爬梯主体,人工刷涂焊缝、螺栓等喷涂盲区,确保无漏涂;底漆干燥时间≥12 小时,附着力测试≥5MPa;

    • 面漆施工:选用脂肪族聚氨酯面漆,干膜厚度 80μm;施工前用 120# 砂纸轻磨底漆表面,去除浮尘与流挂;同样采用 “喷涂 + 刷涂" 工艺,确保涂层均匀、无针孔;面漆干燥后,检查外观,用湿膜测厚仪验证厚度达标;

    • 特殊部位强化:螺栓连接部位:额外涂刷 1 层面漆,厚度增加 20μm,并缠绕聚四氟乙烯胶带,防止雨水渗入螺纹;踏步板防滑面:涂装时用胶带遮蔽防滑花纹凹槽,待面漆表干后撕去胶带,保留凹槽防滑功能,避免涂层影响通行安全。

    3. 质量验收与安全测试

    • 外观与涂层验收:目视检查除锈效果、焊缝质量、涂层外观;用划格仪检测涂层附着力,用干膜测厚仪抽样检测;

    • 结构性能测试:螺栓扭矩检测:用扭矩扳手复紧所有螺栓,扭矩值均达到设计要求;荷载试验:在检修平台施加 1.5 倍设计荷载,持荷 1 小时后检查爬梯无变形、焊缝无开裂,满足安全要求;

    • 安全设施验收:检查防坠器、安全绳等防护设备功能正常,临时支撑全部拆除后,爬梯垂直度偏差≤10mm,符合《钢结构工程施工质量验收标准》(GB 50205-2020)要求。

    二、项目技术难点突破与质量保障

    1. 高空作业安全与效率平衡

    • 安全防护强化:增设 “独立生命线":从烟囱顶部到底部铺设 Φ12mm 不锈钢钢丝绳作为独立生命线,作业人员双钩安全绳一端挂生命线,一端挂爬梯,双重保护;作业平台优化:在每 10 米检修平台处搭建临时作业平台,避免作业人员悬空操作,提升安全性与舒适度;

    • 效率提升措施:分段同步施工:将爬梯分为 3 段,每个区段安排 2 人班组同步作业,较传统 “单人逐段施工" 工期缩短 40%;预制化修复:提前在地面预制需更换的立杆、踏步板组件,高空仅需安装固定,减少高空焊接、切割时间。

    2. 高湿环境下的除锈与涂层附着力保障

    • 除锈后防锈处理:除锈完成后 1 小时内涂刷底漆,若遇雨天,立即用塑料薄膜覆盖已除锈部位,并使用移动式除湿机降低作业区域湿度,防止基材返锈;

    • 材料适配优化:底漆选用 “快干型环氧富锌底漆",缩短涂装间隔;面漆添加 “抗湿助剂",提升高湿环境下的涂层附着力,经测试涂层附着力较普通面漆提升 20%。

    3. 老旧爬梯的结构兼容性修复

    • 尺寸精准匹配:更换立杆前,用激光测距仪测量原立杆间距、垂直度,确保新立杆尺寸误差≤2mm;踏步板切割时,根据原安装孔位置精准打孔,避免重新钻孔破坏爬梯结构;

    • 应力释放处理:对变形的横杆,先用千斤顶缓慢矫正,再进行除锈涂装,避免强行矫正导致钢材断裂;新部件焊接后,用振动检测仪检测焊缝应力,确保无应力集中风险。

    三、项目竣工的实际价值

    1. 消除安全隐患,保障运维人员安全

    维修后爬梯立杆壁厚恢复至安全限值以上,踏步板无穿孔、螺栓紧固,解决 “部件坠落、人员滑倒" 等风险;防腐涂层有效阻断水汽、腐蚀介质侵蚀,避免短期内再次锈蚀,为烟囱日常检修(如航标灯维护、烟气监测)提供安全可靠的高空通道,预计每年减少因爬梯隐患导致的运维延误 3-4 次。

    2.. 符合安全规范,规避合规风险

    项目严格按照《钢结构防腐涂料应用技术规范》(GB/T 51267-2017)、《高空作业机械安全规则》(GB 25849-2010)施工,验收结果符合国家及行业标准,帮助企业规避因爬梯安全不达标导致的监管处罚风险,同时提升企业 “安全生产" 形象。

    3.为同类老旧爬梯维修提供经验

    项目针对 “江南高湿环境 + 老旧钢结构爬梯" 的维修方案,可复制应用于无锡及周边地区的烟囱、水塔、桥梁等高耸构筑物爬梯维修,尤其在 “高空安全管控、高湿环境涂层保障、老旧结构兼容性修复" 方面,为行业提供了可参考的实践范本。
